大唐轮台光伏电站10万千瓦光伏项目一次全容量并网成功

2025-06-03 11:35:47 中宏网
分享到:
用微信扫描二维码

  中宏网讯 5月27日上午,随着大唐轮台光伏电站10万千瓦光伏项目总指挥的一声令下,110千伏主变压器第一次冲击完成,这标志着位于第二师铁门关经济技术开发区轮台产业园的大唐轮台光伏电站10万千瓦光伏项目反送电成功,实现一次全容量并网发电。

  大唐新疆发电有限公司南疆分公司总经理孟建财说:“面对今年复杂多变的市场形势,我们抢抓政策窗口期,秉承前期规划、工程建设、后期经营一盘棋的一体化思维,在师市和当地政府的支持下高效完成项目立项、投资决策批复等前期手续。在项目建设中,紧扣‘5·30’投产攻坚目标,实施全流程督导,上下联动,迅速推动工程落地。”

  该项目总投资3.02亿元,面积3400亩,投入运行后,每年可提供超过1.8亿千瓦时的清洁电能,减少二氧化碳排放超过22.34万吨。这不仅对确保当地能源供应、推动绿色低碳发展具有积极作用,也为南疆能源结构的优化和实现“双碳”目标注入了新的动力。

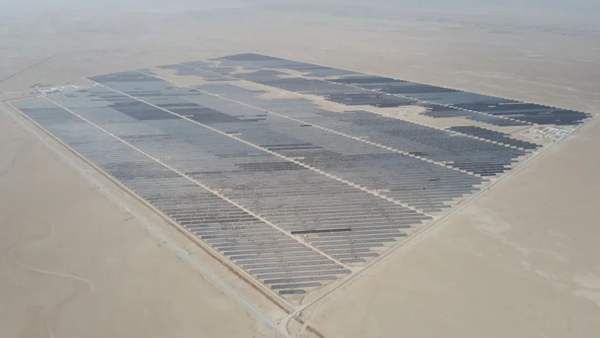

  航拍投运后的大唐轮台光伏电站10万千瓦光伏项目现场

  该项目为大唐新疆公司首个大规模采用预制管桩技术的光伏电站,新技术的应用不仅显著提升了施工效率和质量的稳定性,还有效缩短了工期,为高盐碱、多风沙环境下的光伏建设提供了技术方案,为后续项目的开展奠定了技术路线。这一创新成果的取得,离不开师市和当地政府对新能源产业技术创新的鼓励和支持。

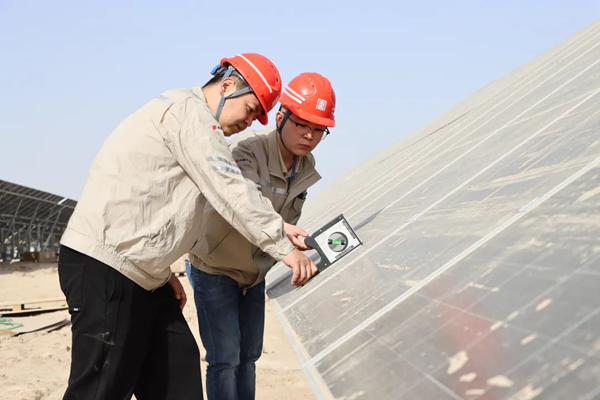

  大唐新疆公司南疆分公司技术人员现场抽检组件倾角安装情况

  大唐轮台光伏电站10万千瓦光伏项目经理马卫强说:“自今年2月17日项目复工以来,我们在仅100天的有效施工期中,面对超过70天的风沙天气,全体员工主动放弃休假一直驻守项目现场,在零下18摄氏度的严寒中开展光伏预制桩施工,在40摄氏度的烈日下铺设电缆。生产准备人员提前介入筹备,全程跟踪设备安装调试等核心环节,以专业协同确保项目保质保量完成了项目建设。”(图文 第二师融媒体中心 苏江生 杨丽娜 孟冲 张新越 王涛)


编辑:吕丽明
审核:蔡旭东

中宏网版权申明:凡注有“中宏网”或电头为“中宏网”的稿件,均为中宏网独家版权所有,未经许可不得转载或镜像;授权转载必须注明来源为“中宏网”,并保留“中宏网”的电头。

    为您推荐

  • 微信
  • 微博
  • 手机中宏网

相关推荐

互联网新闻信息服务许可证10120230012 信息网络传播视听节目许可证0121673 增值电信业务经营许可证京B2-20171219 广播电视节目制作经营许可证(京)字第10250号

关于我们 中宏网动态 广告服务 中宏网版权所有 京ICP备2023030128号-1 举报电话:010-63359623

Copyright © 2016-2025 by www.zhonghongwang.com. all rights reserved 运营管理:国家发展和改革委员会宏观经济杂志社
